모두CBT | 국가고시 실기시험 부시기!

건안기 필답형 계산식 1~17 해설 페이지

건안기 필답형 계산식 - 1~17

    1

    건안기 필답형 계산식 - 1~17

    ▣ 건설업의 산업안전보건관리비를 계상

    - 일반건설공사 갑으로 계상기준은 1.97%

    - 재료비 40억원

    - 기계경비 30억원

    - 노무비 40억원(직접노무비 30억원, 간접노무비 10억원)

    *안전관리비의 계상

    1. 대상액이 5억원 미만또는 50억원 이상 - 안전관리비 = 대상액(재료비 + 직접노무비) x 비율

    2. 대상액이 5억원 이상 50억원 미만 - 안전관리비 = 대상액(재료비 + 직접노무비) x 비율 + 기초액(C)

    대상액 = 재료비+직접 노무비 = 40억원 + 30억원 = 70억원

    대상액이 5억원 미만 또는 50억원 이상이므로

    안전관리비 = 대상액(재료비 + 직접노무비) x 비율

    = (40억원 + 30억원) x 0.0197=137,900,000원

    2

    건안기 필답형 계산식 - 1~17

    ▣ 건설업 산업안전보건관리비 계상하시오

    - 일반건설공사(을) 용율 : 계상기준 1.99% 낙찰률 : 75%

    - 예정 가격 내역서 상의 재료비 180억원(사업주의 재료비 제외한 금액)

    - 예정 가격 내역서 상의 직접노무비 80억 원

    - 사업주가 제공한 재료비 45억 원에서 산업안전보건 관리비를 산출

    *안전관리비의 계상

    1. 대상액이 5억원 미만또는 50억원 이상 - 안전관리비 = 대상액(재료비 + 직접노무비) x 비율

    2. 대상액이 5억원 이상 50억원 미만 - 안전관리비 = 대상액(재료비 + 직접노무비) x 비율 + 기초액(C)

    관급재료비를 포함한 경우

    대상액 = (180억원 + 80억원 + 45억원)이 50억원 이상이므로

    안전관리비 = 대상액(재료비+직접 노무비) x 비율 = (180억원 + 80억원 + 45억원) x 0.0199 = 606,950,000원

    2. 관급재료비를 미포함 경우

    대상액 = (180억원 + 80억원) 이 50억원 이상이므로

    안전관리비 = 대상액(재료비+직접 노무비) x 비율 = (180억원 + 80억원) x 0.0199 = 517,400,000 x 1.2 = 620,880,000

    3. 1,2중 작은값이 안전관리비가 된다. 산업안전관리비는 606,950,000

    3

    건안기 필답형 계산식 - 1~17

    ▣ 산업안전보건관리비 계상하시오

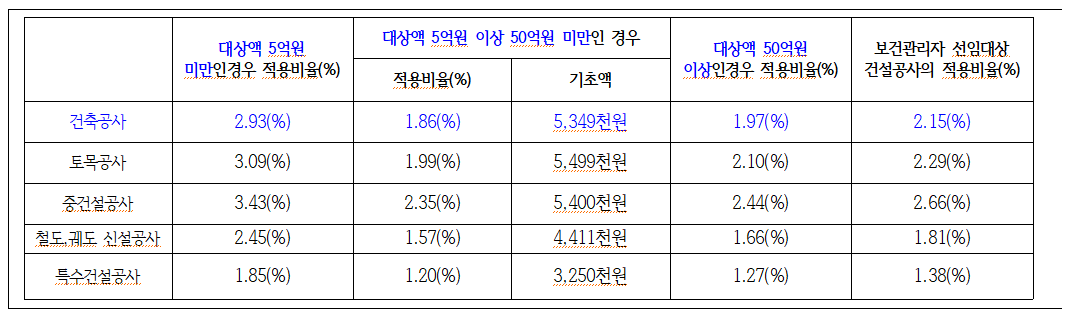

    터널신설공사, 건설공사의 총 공사원가 100억원, 재료비와 직접노무비 합이 60억원인 경우

    *안전관리비의 계상

    1. 대상액이 5억원 미만또는 50억원 이상 - 안전관리비 = 대상액(재료비 + 직접노무비) x 비율

    2. 대상액이 5억원 이상 50억원 미만 - 안전관리비 = 대상액(재료비 + 직접노무비) x 비율 + 기초액(C)

    터널시설공사 → 중건설공사

    대상액 = 재료비 + 직접 노무비 = 60억원

    대상액이 50억원 이상이므로

    안전관리비 = 대상액(재료비 + 직접노무비) x 비율

    = 6,000,000,000원 x 0.0244 = 146,400,000원

    문제이미지
    Preview

    4

    건안기 필답형 계산식 - 1~17

    산업안전보건관리비 계상하시오

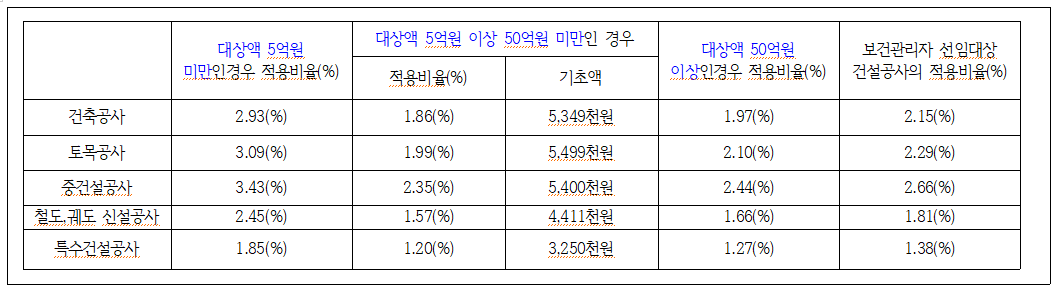

    일반건설공사(갑)에 해당하는 공사로서 재료비 2억 5천만원, 관급재료비 3억 5천만원, 직접노무비 2억원 일 경우 산업안전보건관리비 계상하시오

    *안전관리비의 계상

    1. 대상액이 5억원 미만또는 50억원 이상 - 안전관리비 = 대상액(재료비 + 직접노무비) x 비율

    2. 대상액이 5억원 이상 50억원 미만 - 안전관리비 = 대상액(재료비 + 직접노무비) x 비율 + 기초액(C)

    1. 관급재료비를 포함할 경우

    대상액 = 2억 5천만원 + 3억 5천만원 + 2억원 = 8억 원(대상액이 5억원 이상 50억원 미만에 해당)

    - 안전관리비 = 대상액(재료비+직접노무비) x 비율 + 기초액

    = (2억 5천만원 + 3억 5천만원 + 2억원) x 0.0186 + 5,349,000 = 20,229,000원

    2. 관급재료비를 포함하지 않을 경우

    대상액 = 2억 5천만원 + 2억원 = 4억 5천만원(대상액이 5억원 미만에 해당)

    안전관리비 = 대상액(재료비 + 직접노무비) x 비율

    = (2억 5천만원 + 2억원) x 0.0293 = 13,185,000

    13,185,000 x 1.2 = 15,822,000

    3. 1,2중 작은 값이 안전관리비가 된다. 산업안전보건관리비는 = 15,822,000

    ※ 발주자가 재료를 제공하거나 일부 품목이 완제품의 형태로 제작,납품되는 경우

    1. 발주자의 재료비 포함 안전관리비

    2. 발주자의 재료비 제외한 안전관리비 x 1.2

    1,2중 작은값 이상으로 한다.

    문제이미지
    Preview

    5

    건안기 필답형 계산식 - 1~17

    ▣ 산업안전보건관리비 계상하시오

    수자원시설공사(댐), 재료비와 직접노무비의 합이 4,500,000,000원인 경우

    *안전관리비의 계상

    1. 대상액이 5억원 미만또는 50억원 이상 - 안전관리비 = 대상액(재료비 + 직접노무비) x 비율

    2. 대상액이 5억원 이상 50억원 미만 - 안전관리비 = 대상액(재료비 + 직접노무비) x 비율 + 기초액(C)

    수자원시설공사(댐) → 중건설공사

    대상액 = 재료비 + 직접 노무비 = 4,500,000,000원

    대상액이 5억원 이상 50억원 미만이므로

    안전관리비 = 대상액(재료액 + 직접 노무비) x 비율 + 기초액

    = 4,500,000,000원 x 0.0235 + 5,400,000원 = 111,150,000원

    문제이미지
    Preview

    6

    건안기 필답형 계산식 - 1~17

    ▣ 철근콘크리트의 단위 체적 중량이 2.4(Ton/㎥)일 경우 두께 12cm인 철근콘크리트의 바닥 면적 1(㎡)에 대한 자중(kg/㎡)을 계산하시오

    자중 = 0.12m X 2,400kg/㎥ = 288kg/㎡

    여기서, 1m=100cm, 1Ton=1,000kg

    7

    건안기 필답형 계산식 - 1~17

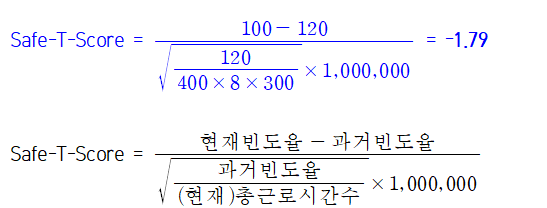

    ▣ 400명 근로자가 1일 8시간, 연간 300일 근무하는 사업장에서 과거 빈도율 120, 현재 빈도율 100일 경우 Safe-T-Score(세이프 티 스코어)를 계산하시오

     ※판정기준

    계산 값이 –2 이하 : 과거보다 안전이 좋아졌다

    계산 값이 –2 ~ +2 사이 : 과거와 큰 차이 없다

    계산 값이 +2 이상 : 과거보다 안전이 심각하게 나빠졌다.

    문제이미지
    Preview

    8

    건안기 필답형 계산식 - 1~17

    ▣ 종합재해지수 계산하시오

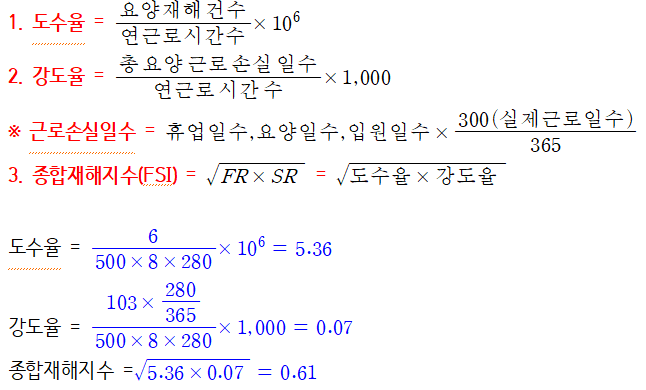

    근로자 수 500명, 일일 8시간 연간 280일을 근무하는 사업장에서 연간 10건의 재해가 발생하여 159일 휴업일수가 발생되었다.

    문제이미지
    Preview

    9

    건안기 필답형 계산식 - 1~17

    ▣ 종합재해지수 계산하시오

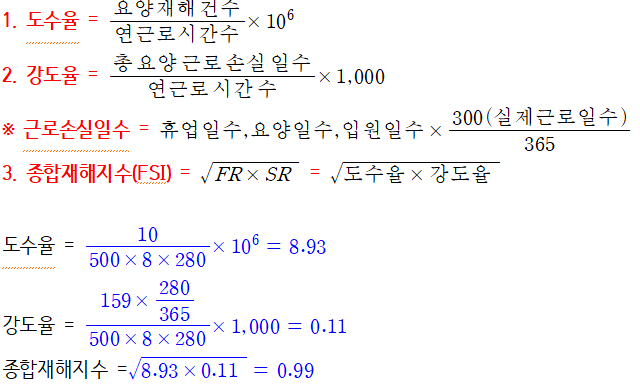

    상시근로자 500명인 사업장에서 작년 한 해 동안 6건의 재해가 발생하여 휴업일수 103일이 생겼다.(1일 8시간, 1년 280일 근무)

    문제이미지
    Preview

    10

    건안기 필답형 계산식 - 1~17

    ▣ 도수율, 강도율, 종합재해지수 계산하시오

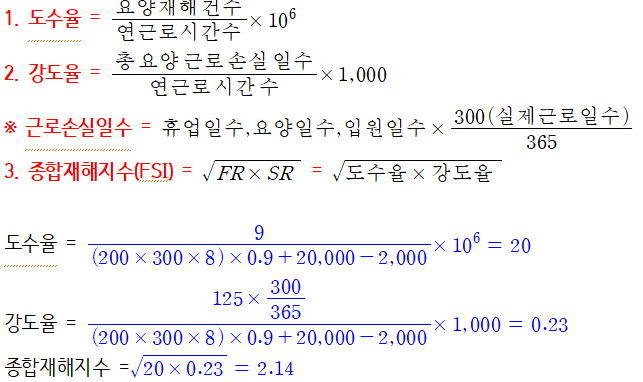

    연평균 근로자수 200명, 연간300일, 1일 8시간근무 출근율 90%, 시간 외 작업 시간 합계 20,000시간, 지각 및 조퇴 시간 합계 2,000시간, 연간 재해건수 9건, 휴업일수 125일

    문제이미지
    Preview

    11

    건안기 필답형 계산식 - 1~17

    ▣ 도수율, 강도율, 연천이율 계산하시오

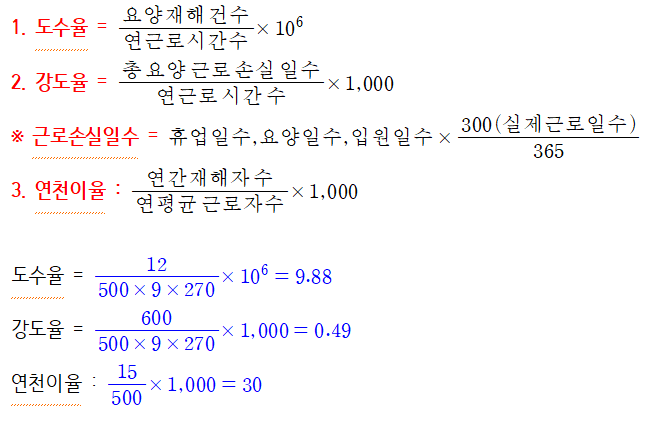

    근로자 500명이 근무하던 사업장에서 12건의 재해가 발생하여 재해자수가 15명, 600일의 근로손실이 생겼다. 사업장 도수율, 강도율, 연천이율 계산하시오(단 1일 9시간, 연270일 근무)

    문제이미지
    Preview

    12

    건안기 필답형 계산식 - 1~17

    ▣ 강도율을 계산하시오

    연평균 200명이 근무하는 어느 사업장에서 사망 1건, 휴업일수 50일 2명, 20일 휴업일수 1명이 발생, 강도율계산하시오 (1일 8시간, 연간 305일 근무)

    문제이미지
    Preview

    13

    건안기 필답형 계산식 - 1~17

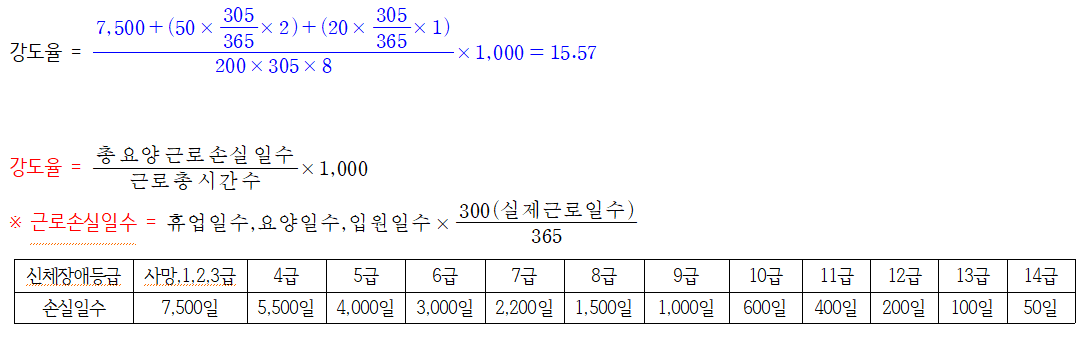

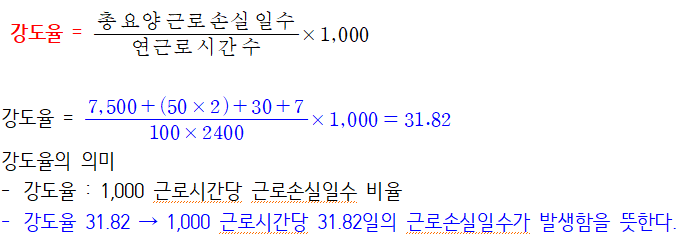

    ▣ 연평균 100명의 근로자가 근무하는 사업장에서 연간 5건의 재해가 발생, 사망 1명, 신체장애등급 14급 2명, 가료 30일 1명, 가료 7일 1명이 발생하였다. 강도율을 구하고, 강도율의 의미를 적으시오

    문제이미지
    Preview

    14

    건안기 필답형 계산식 - 1~17

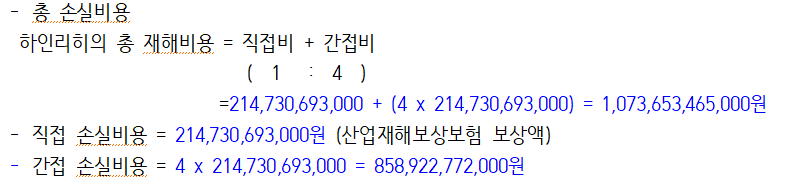

    ▣ 산업재해보상보험 보상액이 214,730,693,000원이었다. 하인리히 방식을 이용하여 총 손실비용, 직접 손실비용, 간접 손실비용을 계산하시오

    문제이미지
    Preview

    15

    건안기 필답형 계산식 - 1~17

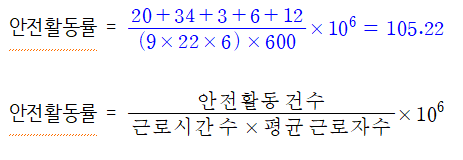

    ▣ 연평균 근로자수가 600명인 사업장의 안전전담부서에서 6개월간 불안전행동 발견 조치 건수 20건, 불안전상태 조치 건수 34건, 안전홍보 3건, 안전회의 6회, 권고 12건의 안전활동을 펼쳤다. 안전활동률을 계산하시오(1일 9시간, 월 22일 근무, 6개월간 2건의 사고 발생)

    문제이미지
    Preview

    16

    건안기 필답형 계산식 - 1~17

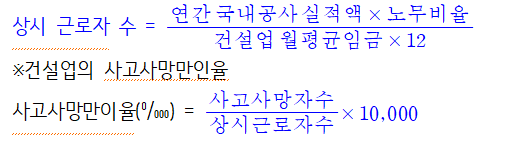

    ▣ 사고사망만인율 계산에서 상시근로자 수를 산출하는 식을 쓰시오

    문제이미지
    Preview

    17

    건안기 필답형 계산식 - 1~17

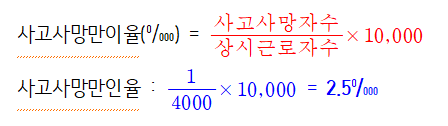

    ▣ 연간 상시근로자수가 4,000명인 건설현장에서 사망사고 1건이 발생하였다, 사고사망만인율을 계산하시오

    문제이미지
    Preview
