1번
다음 목재의 방부처리 방법 3가지를 쓰시오
도포법
표면탄화법
침지법
2번
현장에서 절단이 가능한 다음 유리의 절단방법에 대하여 서술하고 현장에서 절단이 어려운 유리제품 2가지를 쓰시오
1. 접합유리
2. 망입유리
접합유리 : 양면을 유리칼로 자르고, 필름은 면도칼로 절단한다
망입유리 : 유리는 유리칼로 자르고, 꺾기를 반복하여 철을 절단한다
절단이 어려운 유리제품
강화유리, 방탄유리
3번
다음은 시이트 방수 공법이다. 순서에 맞게 나열하시오
보기) 1. 접착제칠 2. 프라이머칠 3. 마무리 4. 시이트붙이기 5. 바탕처리
5-2-1-4-3
4번
미장공사 중 셀프 레벨링재에 대해 설명하고, 혼합재료 두 가지를 쓰시오
자체 유동성을 갖고있는 특수모르타르로 시공면에 수평에 맞게 부으면 스스로 일매지는 특수 모르타르
혼합재료 : 유동화제 / 경화지연제
5번
다음 용어를 간략히 설명하시오
방습층
벽량
방습층 : 지면에 접하는 벽돌벽에 지중습기가 벽돌벽체로 상승하는 것을 막기 위해 설치
벽량 : 내력벽의 길이의 총 합계를 그 층의 바닥면적으로 나눈 값으로 단위 바닥면적에 대한 그 면적 내에 있는 벽 길이의 비이다.
6번

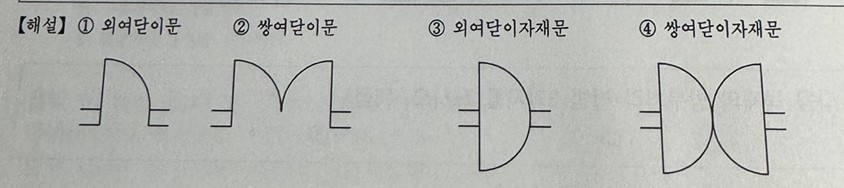

출입구 및 창호의 평면 표기기호 중 여닫이문의 평면을 형태별로 구분하여 4가지로 작도하시오
7번
길이 10m, 높이 2.5m, 1.5B 벽돌벽의 정미량과 모르타르량을 구하시오
(단, 표준형 시멘트벽돌임)
10*2.5 = 벽면적 25m2
벽면적 25* 224 = 정미량5600매
정미량/1000 * 0.35 = 모르타르량 1.96m3
8번
정상적으로 시공될 때 공사기일은 15일 공사비는 1,000,000원이고, 특급으로 시공할 때 공사기일은 10일 공사비는 1,500,000원이라면 공기단축시 필요한 비용구배를 구하시오
15-10 =a 5
1,000,000 - 1,500,000 = b 500,000
B/A = 비용구배 100,000원/일
9번
공정표문제
10번
다음은 목공사에 관한 설명이다 맞는 용어를 쓰시오
1. 구멍뚫기,홈파기,면접기 및 대패질 등으로 다듬는 일
2. 목재를 크기에 따라 각 부재의 소요길이로 잘라내는것
3. 올거미재나 판재를 틀짜기나 상자짜기를 할 때 끝 부분을 각45도로 깎고 이것을 맞대어 접합 하는 것
바심질
마름질
연귀맞춤
11번
다음은 유리재의 대한 설명이다 괄호 안을 채우시오
유리를 600도로 고온 가열 후 급랭시킨 유리로 보통 유리의 충격강도보다 3~5배 정도 크고 200도이상 고온에서도 형태 유지가 가능한 유리를 ( 1 ) 유리라 하고 , 파라핀을 바르고, 철필로 무늬를 새긴 후 부식처리한 유리를 ( 2 ) 유리라 한다
강화
부식
12번
멤브레인 방수 공법 3가지를 쓰시오
아스팔트방수
도막방수
시이트방수
13번
다음은 도장공사에 관한 설명이다 O.X로 구분하시오
1. 도료의 배합비율 및 신너의 희석비율은 부피로 표시한다
2. 도장의 표준량은 평평한 면의 단위면적에 도장하는 도장재료의 양이고, 실제의 사용량은 도장하는 바탕면의 상태 및 도장재료의 손실 등을 참작하여 여분을 생각해 두어야 한다
3. 룰러 도장은 붓 도장보다 도장속도가 빠르다, 그러나 붓 도장 같이 일정한 도막 두께를 유지하기가 매우 어려우므로 표면이 거칠거나 불규칙한 부분에는 특히 주의를 요한다
X
O
O
