모두CBT | 국가고시 실기시험 부시기!
2024년도 1회차 (101회) 해설 페이지
1번
다음 <보기>의 재료를 수경성과 기경성으로 구분하여 쓰시오. [4점]
[보기]
① 회반죽
② 진흙질
③ 순석고 플라스터
④ 돌로마이트 플라스터
⑤ 시멘트 모르타르
⑥ 아스팔트 모르타르
⑦ 소석회
(1) 기경성 : ①, ②, ④, ⑥, ⑦
(2) 수경성 : ③, ⑤
2번
다음 용어를 차이에 근거하여 설명하시오. [3점]
① 내력벽 :
② 장막벽 :
① 내력벽 : 벽체, 바닥, 지붕 등의 하중을 받아 기초에 전달하는 벽
② 장막벽 : 공간 구분을 목적으로 상부 하중을 받지 않고 자체의 하중만 받는 벽
3번
타일 붙이기 시공방법 중 개량 압착공법과 개량 떠붙임공법에 대하여 서술하시오. [4점]
① 개량 압착공법 :
② 개량 떠붙임공법 :
① 개량 압착공법 :
평탄한 바탕 모르타르 위에 붙임 모르타르를 바르고 타일 뒷면에 붙임 모르타르를 얇게 발라 두드려 누르거나 비비면서 붙이는 공법
② 개량 떠붙임공법 :
벽면에 먼저 평활하게 미장 바탕을 한 다음 타일 이면에도 모르타르를 3~6mm 비교적 얇게 발라 붙이는 공법
4번
다음 용어를 설명하시오. [3점]
(1) 인서트 :
(2) 코너비드 :
(1) 인서트 : 콘크리트조 바닥판 밑에 반자틀 및 기타구조물을 달아매고자 할 때 볼트 또는 달대의 걸침이 되는 것
(2) 코너비드 : 미장 시 기둥, 벽 모서리를 상하지 않도록 보호하기 위한 철물
5번
다음 유리의 특성을 쓰시오. [3점]
① 로이유리 :
② 접합유리 :
① 로이유리 : 가시광선은 투과시키고 적외선은 방사하여 냉난방의 효율을 극대화해주는 특수유리
② 접합유리 : 2장 이상의 유리를 합성수지로 붙여댄 것으로 강도가 크며 두께가 두꺼운 것은 방탄유리로 사용함
6번
정사각형 타일 108mm에 줄눈 5mm로 시공할 때 바닥면적 8㎡에 필요한 타일 수량을 산출하시오. [4점]
타일 소요량
= 시공면적 × 단위수량
= 8 × (1 / (0.108+0.005)) × (1 / (0.108+0.005))
= 626.52장
∴ 타일 수량 총 627장
7번
석공사에서 석재의 접합에 사용되는 연결철물의 종류 3가지를 쓰시오. [3점]
① 은장
② 꺽쇠
③ 촉
8번
다음 괄호 안에 알맞은 말을 쓰시오. [2점]
도장하는 장소의 기온이 낮거나 습도가 높고 환기가 충분히 하지 못하여 도장 건조가 부적당할 때, 주의의 기온이 ( ① ) 미만이거나 상대습도가 ( ② )를 초과할 때, 눈, 비가 올 때 및 안개가 꼈을 때 도장작업을 중지한다.
① 5℃
② 85%
9번
콘크리트블록 쌓기에 대한 것으로서 알맞은 용어를 ( ) 안에 쓰시오. [3점]
콘크리트블록 쌓기에 있어서 1일 쌓는 높이는 최고 ( ① )m 높이, ( ② )켜로 한다. 쌓기용 모르타르 배합은 1 : ( ③ )으로 한다. 그리고 블록의 살두께가 ( ④ ) 부분이 위로 가게 쌓는다.
① 1.5
② 7
③ 3
④ 두꺼운
10번
도배지 시공에 관한 내용이다. 초배지 1회 바름 시 필요한 도배면적을 산출하시오. [3점]
[조건]
① 바닥면적 : 4.5 x 6.0
② 높이 : 2.6m
③ 문 크기 : 0.9 x 2.1m
④ 창문 크기 : 1.5 x 3.6m
⑤ 문, 창문 각각 1개
① 천정 = 4.5×6.0 = 27㎡
② 벽면
= [(4.5+6.0)×2×2.6] - [(0.9×2.1)+(1.5×3.6)]
= (21×2.6) - (1.89+5.4)
= 54.6 - 7.29
= 47.31㎡
③ 합계
= 27 + 47.31
= 74.31㎡
11번
다음 창대쌓기에 대한 설명으로 괄호 안에 알맞은 내용을 쓰시오.[3점]
1. 창대 벽돌은 도면 또는 공사시방서에서 정한 바가 없을 때에는 그 윗면을 ( ① ) 정도의 경사로 옆세워 쌓고 그 앞 끝의 밑은 벽돌 벽면에서 ( ② ) 내밀어 쌓는다.
2. 창대 벽돌의 위 끝은 창대 밑에 ( ③ ) 정도 들어가 물리게 한다. 또한 창대 벽돌의 좌우 끝은 옆벽에 2장 정도 물린다. 창문틀 주위의 벽돌 줄눈에는 사춤 모르타르를 충분히 하여 방수가 잘 되게 한다.
① 15°
② 30~50mm
③ 15mm
12번
도배공사 시공순서를 보기에서 찾아 나열하시오. [3점]
[보기]
① 맞대거나 또는 3mm 내외 겹치기로 붙인다.
② 온통 풀칠하여 붙인 후, 표면에서 솔 또는 헝겊으로 눌러 밀착시킨다.
③ 갓돌리는 들뜨지 않게 밀착시킨다.
④ 하단부를 잘라 붙인다.
① → ② → ③ → ④
13번

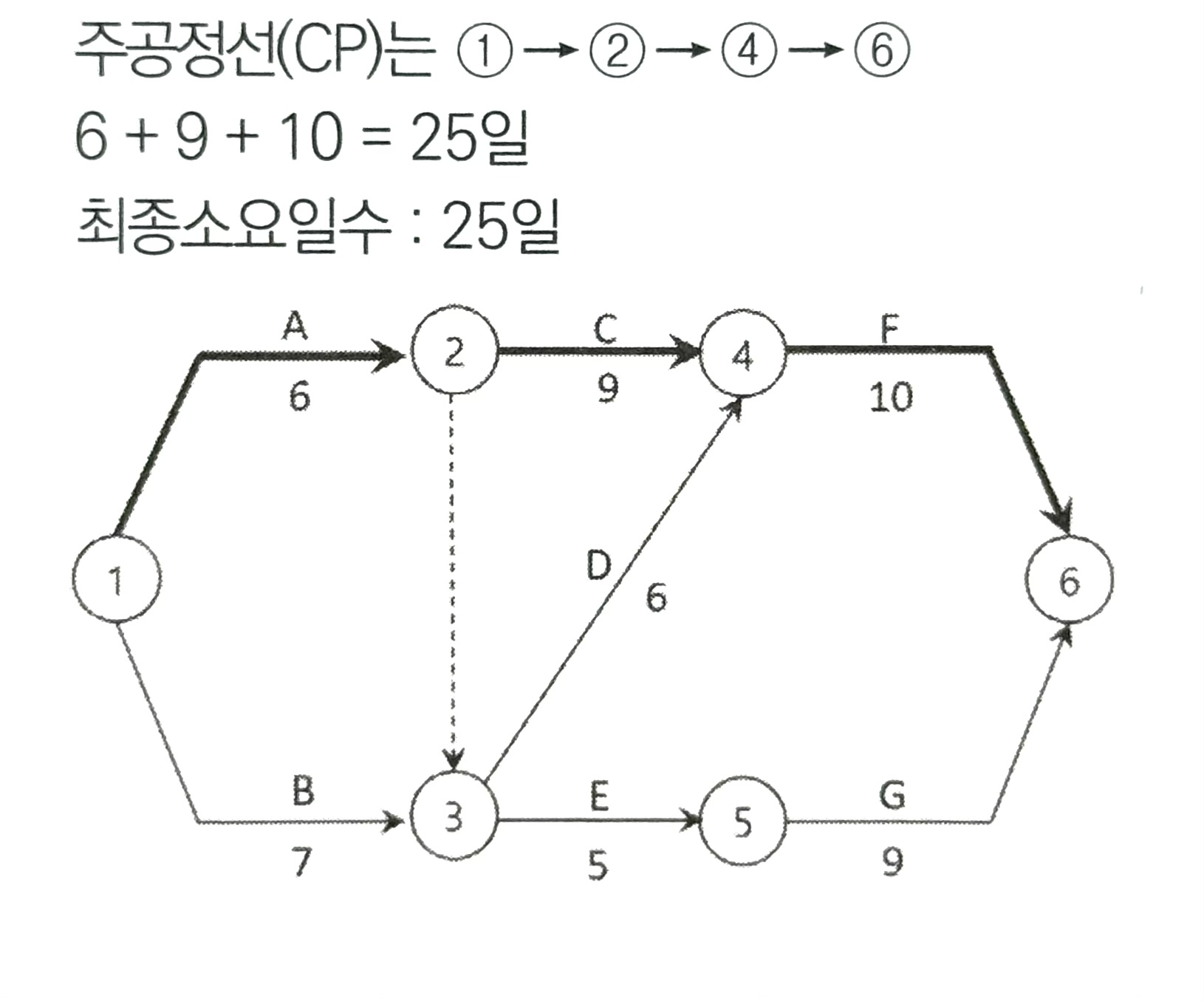

다음 네트워크 공정표의 주공정선을 찾고 공사 완료에 필요한 최종일수를 구하시오. [4점]
