1번
벽돌쌓기 방식을 쓰시오. [4점]
① 마구리 쌓기와 길이쌓기를 번갈아 쌓으며, 이오토막을 사용
② 길이쌓기 5단, 마구리 쌓기 1단
③ 한 켜에 마구리 쌓기와 길이쌓기를 동시에 사용
④ 영식 쌓기와 같으나 길이 층의 모서리에 칠오토막을 사용
① ________ ② ________ ③ ________ ④ ________
① 영식 쌓기
② 미식 쌓기
③ 불식 쌓기
④ 네덜란드(화란)식 쌓기
2번
복층유리의 특징 3가지만 쓰시오. [3점]
① ______________________________
② ______________________________
③ ______________________________
① 단열, 보온의 효과가 있다.
② 방음의 효과는 있다.
③ 결로 방지용으로 우수하다.
3번
조적조 벽돌벽의 균열이 발생되는 원인 중 시공상의 결함에 속하는 원인 4가지를 쓰시오. [4점]
① ______________________________
② ______________________________
③ ______________________________
④ ______________________________
① 벽돌 및 모르타르의 강도부족
② 재료의 신축성
③ 이질 재료의 접합부
④ 모르타르 바름 시 들뜨기
그 외) 콘크리트보 밑의 모르타르 다져 넣기 부족
4번
철골공사 시 철물에 녹막칠을 하지 않는 부분 3가지만 쓰시오. [3점]
① ______________________________
② ______________________________
③ ______________________________
① 콘크리트에 매입된 부분
② 서로 밀착되는 부재면
③ 현장 용접부에서 50mm 이내의 부분
5번
표준형 벽돌 1,000장을 갖고 1.5B 두께로 쌓을 수 있는 벽면적은 얼마인가?
(단, 할증률은 고려하지 않는다.) [4점]
*벽돌 정미량
= 벽 면적 × 단위 면적당 장수
∴ 벽 면적 = 벽체의 정미량
———————
단위면적당 장수
① 표준형 1.5B : 224매/㎡
② 벽돌의 매수 : 1,000매
③ 벽 면적 = 1,000 / 224 = 4.46㎡
6번
석재 깎기 방법 중 손가공 방법 2가지를 쓰시오. [2점]
① __________________ ② __________________
① 쇠메 ② 정다듬
그 외) 잔다듬 물갈기
7번
다음 사용 위치별 타일의 줄눈 두께를 쓰시오. [4점]
① (대형)외부타일 : __________
② (대형)내부타일 : __________
③ 소 형 타 일 : __________
④ 모 자 이 크 : __________
① 9mm
② 6mm
③ 3mm
④ 2mm
8번
다음은 금속공사에 사용되는 철물의 설명이다. 알맞은 용어를 넣으시오. [2점]
① 경량철골 건식공법에서 세로대로 쓰이는 철물 ( )
② 반자를 기타 구조물을 달아매고자 할 때 볼트 또는 달대의 걸침이 되는 철물 ( )
① 스터드
② 인서
9번
다음은 품질관리에 관한 QC 도구의 설명이다. 해당하는 용어를 쓰시오. [3점]
① 계량치의 데이터가 어떠한 분포를 하고 있는지 알아보기 위하여 작성하는 그림
② 결과에 원인이 어떻게 관계하고 있는가를 한눈에 알아보기 위하여 작성하는 그림
③ 불량, 결점, 고장 등의 발생 건수를 분류 항목별로 나누어 크기 순서로 나열한 그림
① __________ ② __________ ③ __________
① 히스토그램
② 특성요인도
③ 파레토도
10번
다음은 화살형 네트워크에 관한 설명이다. 해당하는 용어를 쓰시오. [4점]
① 작업의 여유시간
② 결합점이 가지는 여유시간
③ 작업의 시작과 종료를 표시하는 개시점, 연결점, 종료점
④ 네트워크 공정표에서 작업의 상호관계를 연결시키는데 사용되는 점, 화살표
① __________ ② __________ ③ __________ ④ __________
① 플로트(Float)
② 슬랙(Slack)
③ 결합점(event, node)
④ 작업(activity, job)
11번
다음 괄호 안에 알맞은 용어를 쓰시오. [3점]
적산은 공사에 필요한 재료 및 수량, 즉 (①)을 산출하는 기술 활동이고,
견적은 (②)에 의해 산출된 (③)에 (④)를 곱하여 (⑤)를 산출하는 기술 활동이다.
① ________ ② ________ ③ ________ ④ ________ ⑤ ________
① 공사량 ② 적산 ③ 공사량 ④ 단가 ⑤ 공사비
12번

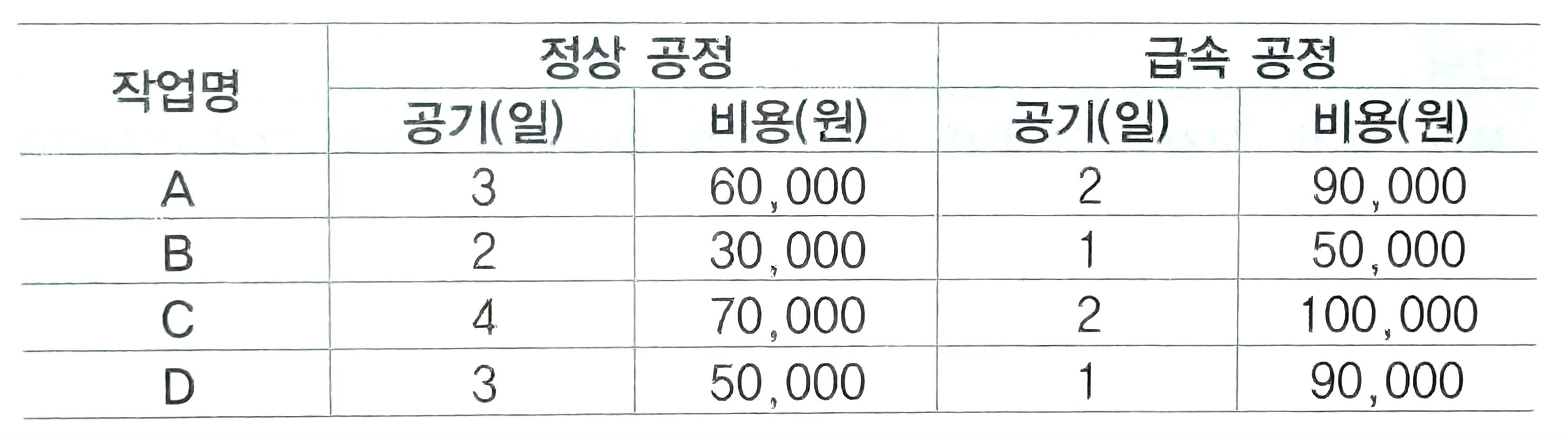

공사의 기간을 5일 단축하려 한다. 최적의 총 추가비용(extra cost)을 구하시오. [4점]
비용구배
= (특급 공사비 - 표준 공사비) / (표준 공기 - 특급 공기)
추가비용
= 비용구배 × 단축일수
요구된 단축일수 5일
= B작업(1일) + C작업(2일) + D작업(2일)
= 20,000원 + 30,000원 + 40,000원
= 90,000원
